受伤的中尼贸易:吉隆口岸一座临时应急贝雷桥何以5个多月还没建好?

吉隆沟的寒风吹过空旷的河谷,昔日口岸繁荣的中尼贸易已随7月的洪涝而黯淡。整整五个月过去了,那座本该早已架起的“临时”便桥,为何迟迟无法合龙?多少滞留的货物、焦灼的目光在等待、在守望,为何这条“黄金通道”的修复之路,竟走得如此艰难且漫长?中尼“黄金通道”断联的背后是工程困境还是某种地缘博弈?

受伤的中尼贸易:吉隆口岸一座临时应急贝雷桥何以5个多月还没建好?

喜马拉雅的暴怒与中断的动脉

2025年12月4日,喜马拉雅山脉南麓的寒风已经开始凛冽。在中尼边境的吉隆口岸,原本应该是车水马龙、满载新能源汽车和百货的集装箱卡车长龙,此刻却消失在空旷的河谷中。距离那场灾难已经过去了整整5个月,横跨东林藏布河(尼方称特赫河)的连接纽带——热索桥(又称友谊桥),依然未能恢复通车。

对于外界而言,“建一座临时钢架桥(贝雷桥)”似乎是现代工程中最基础的作业,通常以“周”甚至“天”来计算工期。然而,在吉隆热索村与尼泊尔热苏瓦(Rasuwa)之间,这项工程却演变成了一场长达快半年的拉锯战。这不仅是一座桥的重建,更像是人类工程力量与喜马拉雅极端地质环境的一次剧烈博弈。

受伤的中尼贸易:吉隆口岸一座临时应急贝雷桥何以5个多月还没建好?

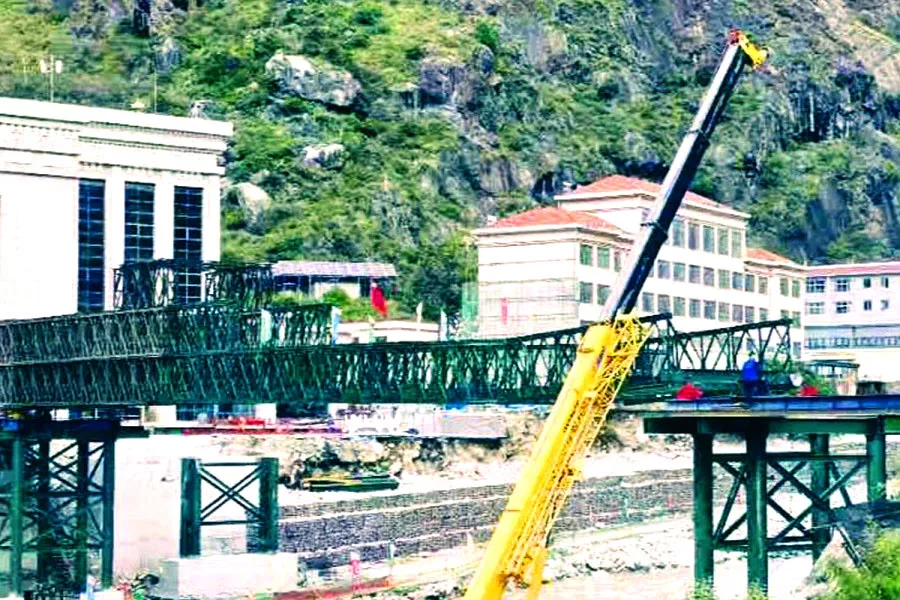

 2025年10月建设中的热索桥

受伤的中尼贸易:吉隆口岸一座临时应急贝雷桥何以5个多月还没建好?

热索桥的前世今生——从溜索到国门

要理解热索桥为何如此重要,必须回望历史。这里是中尼交往的古道“蕃尼古道”的核心路段,也是唐朝王玄策出使天竺、尺尊公主进藏的必经之地。这里的桥,经历了四代变迁,每一代都刻画着时代的烙印。

最早的第一代是木板吊桥和溜索,那是人背马驮时代的见证,每一次过桥都是生死考验。第二代是钢索桥,随着边境小额贸易的兴起而建,虽然稳固了些,但无法承载现代化的车辆。第三代是混凝土公路桥,它见证了吉隆口岸的升格,却不幸在2015年尼泊尔“4·25”大地震中严重受损,成为危桥。

第四代热索桥,即此次被冲毁的桥梁,是中国援助尼泊尔的重点项目,于2019年左右全面投入使用。它曾是一座双车道的高标准公路桥,被誉为中尼“一带一路”合作的旗舰设施。然而,2025年7月8日,一场源自上游冰湖溃决引发的特大山洪泥石流(GLOF),以超乎设计的冲击力,将这座现代化的桥梁连根拔起。这不仅是物理连接的断裂,更是中尼贸易“大动脉”的骤停。

受伤的中尼贸易:吉隆口岸一座临时应急贝雷桥何以5个多月还没建好?

2025年7月8日前后的吉隆热索桥(友谊桥)

受伤的中尼贸易:吉隆口岸一座临时应急贝雷桥何以5个多月还没建好?

不仅仅是建桥——地理与气候的僵局

为什么这么长时间建不好?“临时性应急贝雷桥无非就是用现成的模板钢架,从岸边装配架设过去就行了”,这是一种误区。7月8日的洪水并不是普通的水位上涨,而是具有毁灭性切削力的泥石流。

洪水过境后,中方工程技术人员勘察发现,两岸原本用于支撑桥梁的坚硬岩体和路基被彻底“掏空”。东林藏布河的河床被下切了数米,河岸两侧变得极不稳定。如果在原址直接架设贝雷桥,松软的岸坡根本无法承受几十吨重卡车的碾压,随时可能发生二次坍塌。因此,前两个月的时间(7月至8月),工程队几乎都在做一件事:抢修路基和加固河岸。这是一项在“豆腐渣”上打桩的艰难工作。

紧接着是不可抗力的“窗口期”问题。喜马拉雅山脉南麓的雨季通常持续到9月中下旬。在这一时期,吉隆沟云遮雾绕,降雨几乎没有停歇。对于峡谷作业而言,降雨意味着随时可能发生的山体滑坡和落石。在9月之前,大型机械的操作极其受限,施工往往是“干两天,停三天”,这是导致初期进度缓慢的客观地理原因。

受伤的中尼贸易:吉隆口岸一座临时应急贝雷桥何以5个多月还没建好?
受伤的中尼贸易:吉隆口岸一座临时应急贝雷桥何以5个多月还没建好?

技术性的滑铁卢—“下挠”的教训

如果说天气和地基是前奏,那么10月至11月发生的“技术故障”则是导致工期拖延至今天的核心原因。

为了快速恢复通车,中方决定架设战备钢架桥(贝雷桥)。然而,此处河谷跨度较大(接近100米)。根据尼泊尔海关及行政官员在11月透露的消息,初步架设的贝雷桥在尝试合龙或初步测试时,出现了严重的“下挠”现象——即桥体中间因自重和跨度过大而向下弯曲,刚度不足以支撑满载货物的重型卡车安全通过。

这是一个极其棘手的工程难题。通常贝雷桥在跨度过大时,需要在河中间设立临时桥墩。但在湍急且河床被洪水冲刷变形的东林藏布河中心打桩,难度极高。

工程队不得不做出艰难决定:暂停开放,进行技术返工。这意味着需要重新设计方案,么是在河道中抢修支撑墩,要么是对桥体结构进行加强(如增加加强弦杆或双层结构)。这一返工过程,直接消耗了秋季这一宝贵的施工黄金期,将竣工日期从原定的10月推迟到了年底。

受伤的中尼贸易:吉隆口岸一座临时应急贝雷桥何以5个多月还没建好?

示例图片由Nano banana生成,与实际无关联

受伤的中尼贸易:吉隆口岸一座临时应急贝雷桥何以5个多月还没建好?

尼泊尔侧的“最后在一公里”困境

桥不是孤立存在的,它需要路来连接。在中方一侧,216国道虽然受损但抢修能力极强;而在河对岸的尼泊尔,情况则完全不同。

通往热索桥的尼泊尔沙拉公路(Syaphrubesi-Rasuwagadhi)本就地质脆弱。7月的洪水不仅毁了桥,也造成了尼方一侧道路的大面积路基垮塌。直到10月份,尼泊尔一侧甚至连能够承载大型运桥设备进场的道路都没有完全修通。中方的重型机械甚至需要先帮尼泊尔修路,才能运送造桥的材料到河边。这种“单边推进”的模式,极大拖累了整体进度。

受伤的中尼贸易:吉隆口岸一座临时应急贝雷桥何以5个多月还没建好?
受伤的中尼贸易:吉隆口岸一座临时应急贝雷桥何以5个多月还没建好?

贸易中断的阵痛——不仅仅是经济账

这5个月的断联,对于中尼贸易造成了伤筋动骨的影响。吉隆口岸是中尼陆路贸易的“大动脉”,承载了超过70%的陆路货运量。每年的9月至11月,是尼泊尔最重要的节日季(德赛节和灯节),类似于中国的春节。往年,数以亿计美元的中国服装、苹果、电子产品和活羊会通过热索桥涌入加德满都。而今年,由于桥梁中断,大量货物积压在吉隆和拉萨仓库,后期抵达的大量货物被迫绕道遥远的樟木口岸,作为中尼陆路通道的另一个重要口岸,樟木口岸又是什么样的情况呢?樟木口岸受地质灾害影响仅维持间歇性运行,时断时续,即便是正常通关,由于樟木-塔托帕尼吊装式集装箱运输限制以及其他不明原因,每天仅放行有限的货物;据11月份的统计,近900个集装箱已在中国一侧的樟木滞留超过三个月!

中尼贸易“大动脉”的中断,贸易商、物流商损失惨重,更使得尼泊尔市场商品短缺、物价高企,一座桥的迟迟未通,已经从一个工程问题,上升为影响尼泊尔民生和经济稳定的社会问题。

受伤的中尼贸易:吉隆口岸一座临时应急贝雷桥何以5个多月还没建好?

昔我往矣,货如轮转;今我来思,雨雪霏霏!

受伤的中尼贸易:吉隆口岸一座临时应急贝雷桥何以5个多月还没建好?
受伤的中尼贸易:吉隆口岸一座临时应急贝雷桥何以5个多月还没建好?

展望——钢铁脊梁终将重连

灾害年年有,年年都不同。事实上,中尼陆路每年都会受到这样那样的自然灾害影响,中尼陆路交通脆弱得就像9月的尼泊尔政局。人们常说信心比黄金更重要,问题是,陆路交通是中尼贸易的“黄金通道”,如果“黄金”总是被侵蚀,不能从根本上体现“黄金”的价值,对中尼贸易的信心、对未来的信心又将来自何处?
好消息是,经过针对性的加固和技术调整,热索桥的临时贝雷桥主体结构已基本完成。根据前方最新传回的消息,目前工程已进入最后的桥面铺装和承载力动态测试阶段。如果不出意外,这座历经磨难的钢铁便桥有望在12月中旬至月底具备通车条件。虽然它只是一座“临时”桥,虽然它可能只能单向交替通行,但对于在这个寒冬中守望的中尼商人和边民来说,它就是希望的象征。

在喜马拉雅山脉面前,人类是渺小的;但这座迟到了5个月的桥梁证明,无论面对多大的灾害与技术壁垒,连接的渴望终将战胜地理的隔绝。

受伤的中尼贸易:吉隆口岸一座临时应急贝雷桥何以5个多月还没建好?
